環氧樹脂平涂型地坪漆施工工藝
具體做法及要求參考用量底涂層:
1.使用溶劑型環氧單組份底漆或無溶劑型環氧底漆(主漆:固化劑=3:1)混合,并攪拌均勻進行涂刷;
2.用滾筒、毛刷均勻地涂刷,無漏涂。0.05-0.6Kg/m²膩子層使用溶劑型環氧中涂漆(5:1)按比例混和后加適量填料(如石英粉、滑石粉)攪拌均勻;
3.用批刀批括1~2遍,重點是填補地面的坑洞塊陷處;
4.待固化后,打磨批刀痕等缺陷處,用吸塵器、雞毛禪、擰干的濕毛巾等清理干凈。0.30 kg/m²²面涂層1使用無溶劑型環氧面漆(4:1)按比例混臺,攪拌均勻;
5.用準備好的滾筒漫上面漆,均勻滾涂,要求漆層均勻,無漏涂,滾涂1-2遍。0.25-0.30kg/m²耐磨層本工序可根據用戶需要選擇使用;
6.溶劑型環氧面漆施工完畢12~24小時后,即固化至行人不留印跡后,用環氧耐磨層面漆滾涂一遍,可大大提高地坪光潔度和耐用性。0.12kg/m²
7.待固化后,打磨批刀痕等缺陷處,清理干凈灰塵;
8.滾涂面漆1-2遍。
施工工藝注意事項:

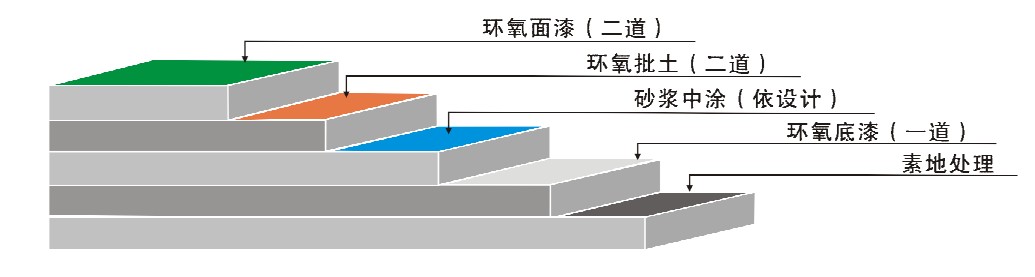

①防水處理:一樓地面需已做好防水處理;
②素地處理:依素地狀況做好修補,打磨,除塵;
③環氧底漆:采用封閉性及附著力特強環氧底漆滾涂一道,增強表面附著力;
④環氧中涂:將環氧樹脂地坪漆加入適量的石英砂,用鏝刀將其均勻涂布數道;
⑤環氧批土:依實際需要施工數道,地坪漆要求達到平整無孔洞,無批刀印及砂磨印為準;
⑥環氧面漆:溶劑型環氧面漆或止滑面漆滾涂二道,完工后整體地面光亮潔凈,顏色均一,無空鼓;
⑦施工完成:24小時后方可上人,72小時后方可重壓。(25℃為準,低溫開放時間需適度延長)

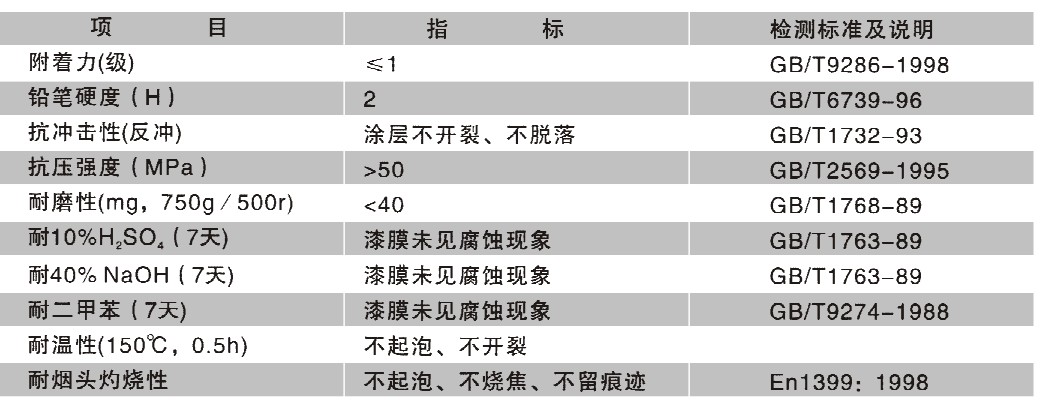

技術指標:
